Anzeige

FIL BO RIVA

Darum hängt wieder ein Gerüst an der Augustusbrücke

Roßweiner Spezialgerüstbauer rüstet die Baustelle über der Elbe ein. Mit Hängegerüsten wird der letzte Bogen hübsch gemacht.

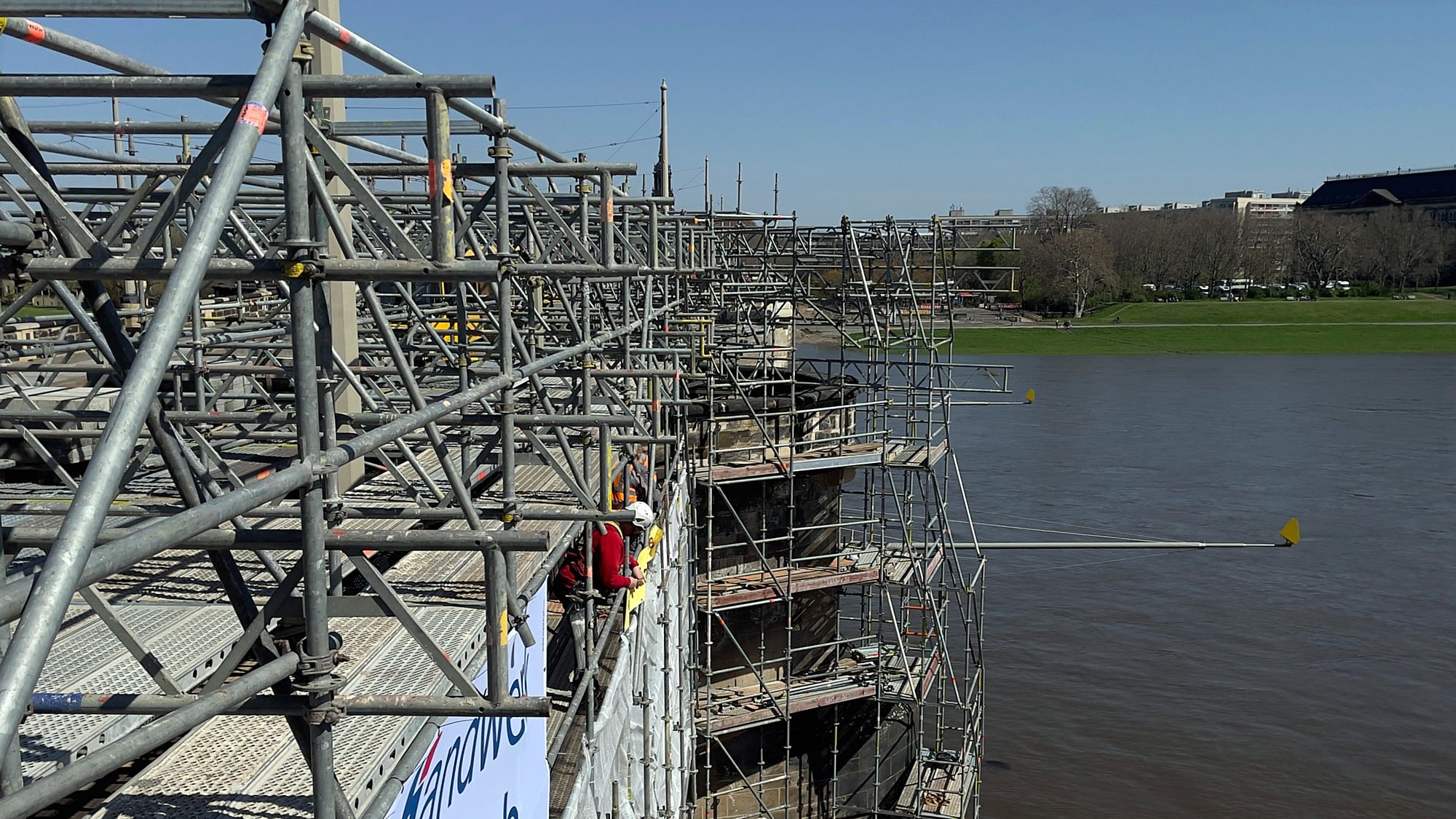

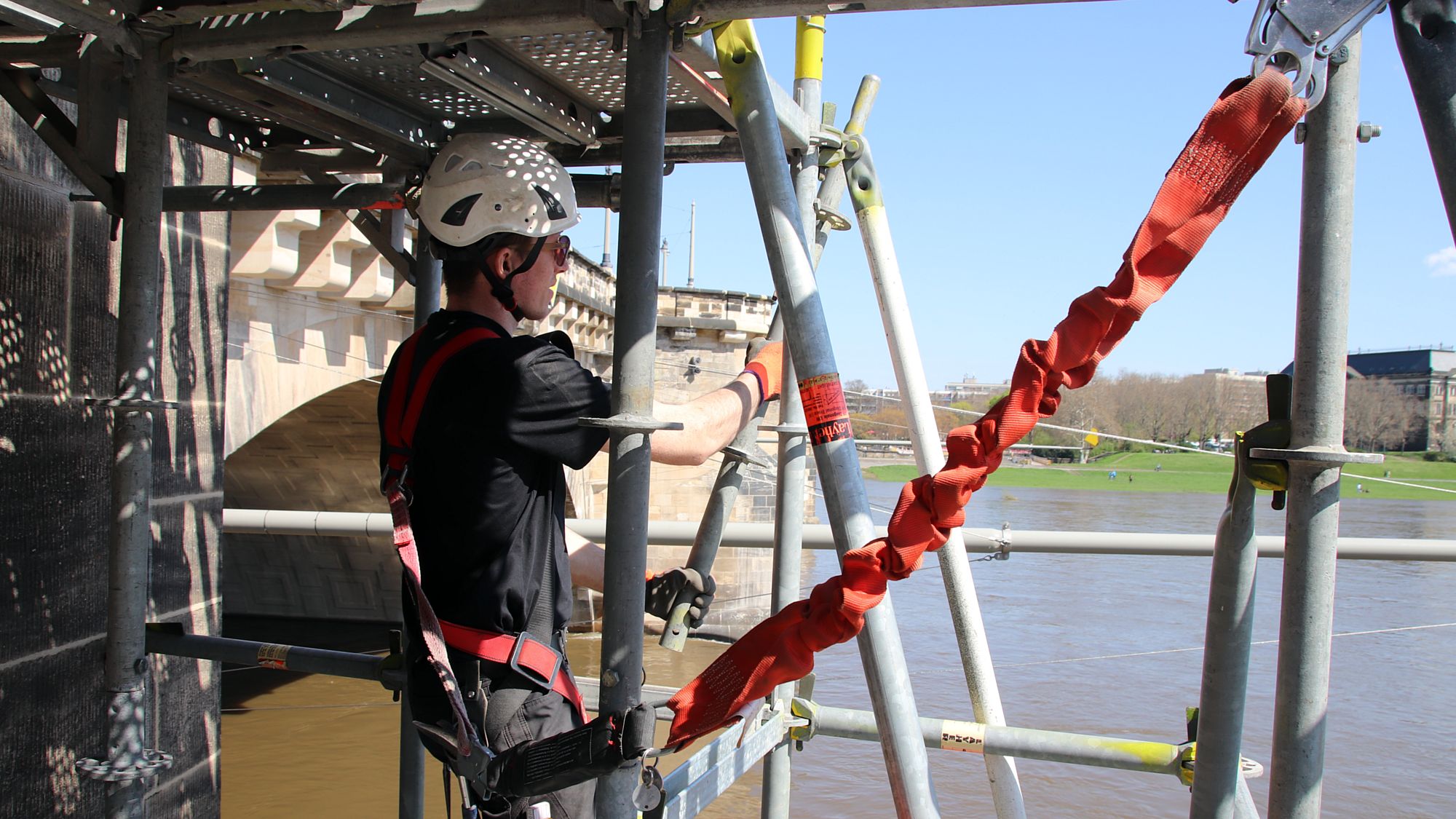

Über das Hängegerüst können die Sandsteinspezialisten beschädigte Steine austauschen.
Über das Hängegerüst können die Sandsteinspezialisten beschädigte Steine austauschen. Foto: Florian Varga

Nein, es nicht schon wieder was kaputt. Die Brückenbauer habe nur eine Weile um die richtige Lösung gerungen. Nun ist es ein Hängegerüst des Spezialgerüstbauers „Gemeinhardt Service GmbH“ aus Roßwein geworden. Die Firma hatte schon im vergangenen Jahr die Albertbrücke eingerüstet. „Wir haben das gesehen und dann Kontakt mit den Gerüstspezialisten aufgenommen“, sagt Daniel Windisch, Projektleiter der Hentschke Bau GmbH.

Der Bogen 2, der fast auf der Altstädter Seite die Elbe überspannt, konnte im Gegensatz zu den anderen Brückenbögen nicht von unten bearbeitet werden. „Für eine Bearbeitung vom Schiff aus ist an dieser Stelle zu wenig Wasser, für den Aufbau eines Gerüstes zu viel Wasser in der Elbe“, so Windisch.

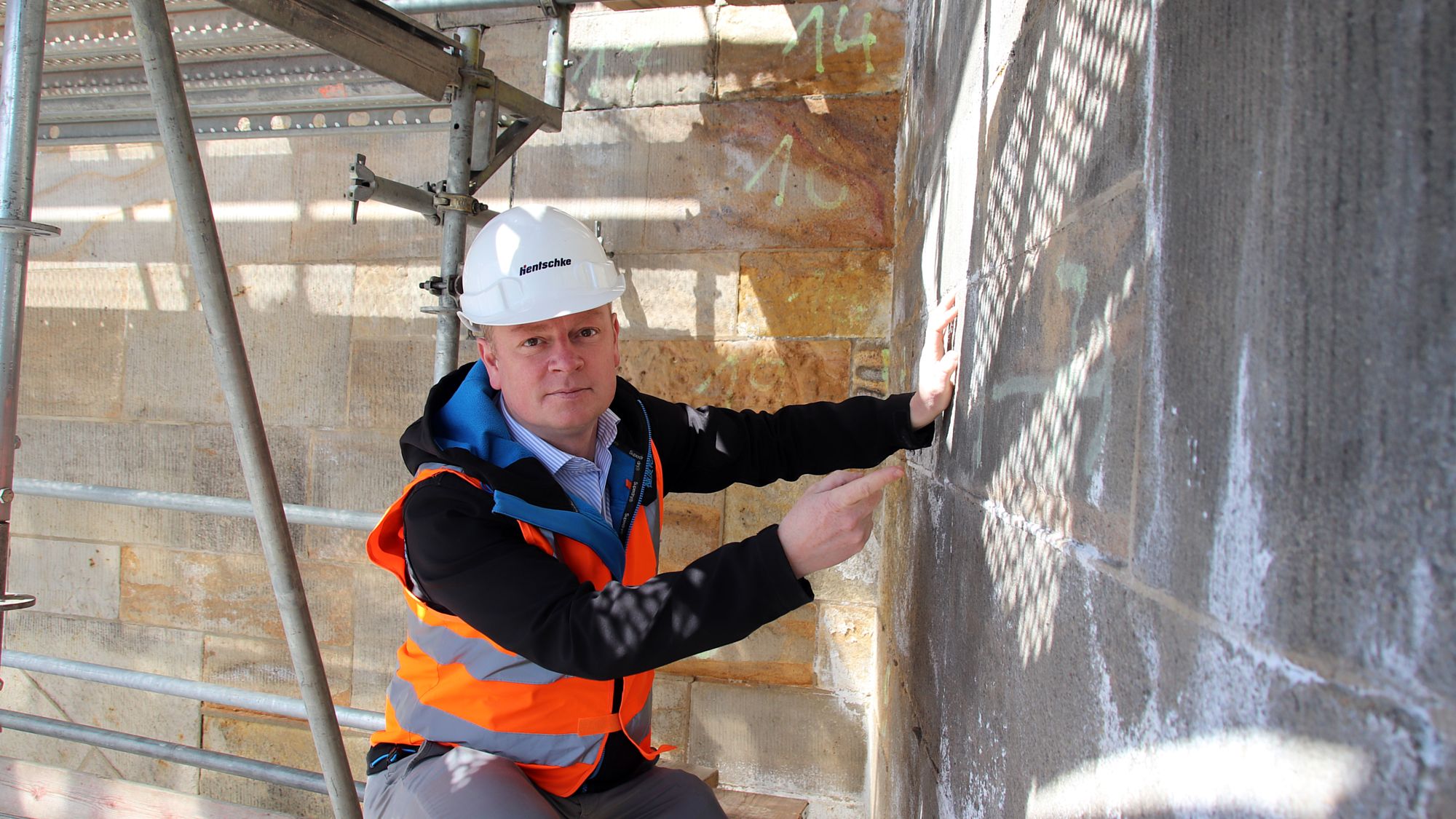

Hentschke-Bau-Projektleiter Daniel Windisch: "Die nummerierten Sandsteine sind beschädigt und müssen erneuert werden."
Hentschke-Bau-Projektleiter Daniel Windisch: „Die nummerierten Sandsteine sind beschädigt und müssen erneuert werden.“

Anders als bei der Albertbrücke werden nur die Seiten behandelt. „Letztlich geht es hier um eine Art kosmetischer Pflege“, so Windisch. Dank dem Gerüstkonzept muss dafür nun nicht die ganze Brücke sondern jeweils nur der Fußweg gesperrt werden.

Anzeige

Societaetstheater

Anzeige

Blitzumzug

Anzeige

Archiv der Avantgarden - Der Wandel wird kommen

Anzeige

Kreuzretter für die Rückengesundheit

Anzeige

Archiv der Avantgarden - Welten Bauen. Visionäre. Architektur im 20. Jahrhundert

Anzeige

Yoga Retreat

Anzeige

Advenster.org

Anzeige

Agentour

Anzeige

Schramm Möbelmanufaktur

Anzeige

Villandry

„Wie schon auf der Albertbrücke rüsten wir zuerst den Bogen Oberstrom ein“, sagt Walter Stuber, Geschäftsführer der Gemeinhardt Service GmbH. Allerdings wird das Gerüst hier nicht unter die Brücke gebaut, sondern vielmehr an die Brückenseite. Nach Fertigstellung werden die Experten der Sächsischen Sandsteinwerke alles in Augenschein nehmen, um kaputte Blöcke zu sanieren und Fugen auszubessern. Der Bogen unter der Brücke besteht aus Beton und wird von einer Plattform aus, die unter die Brücke geschoben wird, direkt gereinigt.

Entsprechend der Arbeiten an den anderen Bögen muss davon ausgegangen werden, dass mit einer Gerüststandzeit von vier bis sechs Wochen gerechnet werden muss. Danach wird das Gerüst abgebaut und Unterstrom neu errichtet. Erst wenn auch hier die anfallenden Aufgaben abgearbeitet sind und das Hängegerüst wieder abgebaut ist, wird die Brückenbaustelle komplett erledigt sein.

Das Gerüst wird im Gegensatz zu sonst von oben nach unten aufgebaut.
Das Gerüst wird im Gegensatz zu sonst von oben nach unten aufgebaut.

„Wir freuen uns, mithelfen zu können, dass die Dresdner Augustusbrücke baldmöglichst wieder voll nutzbar ist und damit der berühmte Blick von der Neustadt aus auf Schloss und Hofkirche wie früher wieder genossen werden kann“, so Stuber abschließend.
